【風光狠打臉】審計部報告:光電、風電可行性預期及承商承諾 皆未達標

審計部報告指出我國離岸風電裝置比率僅5成,且允能一期等3座風場,逾期1年以上仍未完成。圖/取自經濟部
審計部報告指出我國離岸風電裝置比率僅5成,且允能一期等3座風場,逾期1年以上仍未完成。圖/取自經濟部

民進黨政府倡議「非核家園」,但審計部報告卻指出扮演重要綠電角色的光電跟風電都沒有達成預期目標,其中光電「差額逐年擴大」;離岸風電裝置比率僅5成,且允能一期等3座風場,逾期1年以上仍未完成。諷刺的是,該新聞被陸媒引述,指「能源轉型成功?台審計部門報告打臉民進黨」。

審計部近日公布「112年度中央政府總決算審核報告」,在能源轉型部分,蔡政府2025「非核家園」設定2025年再生能源發電占比達20%。不過審計部報告指出,太陽光電建置容量仍未達成整體預期目標,且差額逐年擴大;部分案場尚乏推動案源或仍待精進。

報告指出,截至去年年年底,太陽光電累計裝置容量1萬2417.7MW,較目標量1萬4000MW仍短缺1582.3MW,且差額有逐年擴大趨勢,又經濟部等9個機關單位規劃辦理45項專案,計有14項設置成效未如預期,裝置容量亦較預計減少1524.2MW,其中有8項達成率未及4成;漁電共生專案已完工併網、施工及行政程序階段的裝置容量,較2025年設定目標減少1809.1MW,且部分可優先推動漁電共生專案區域的建置成效未如預期,另有部分漁電共生案場未具養殖事實等。

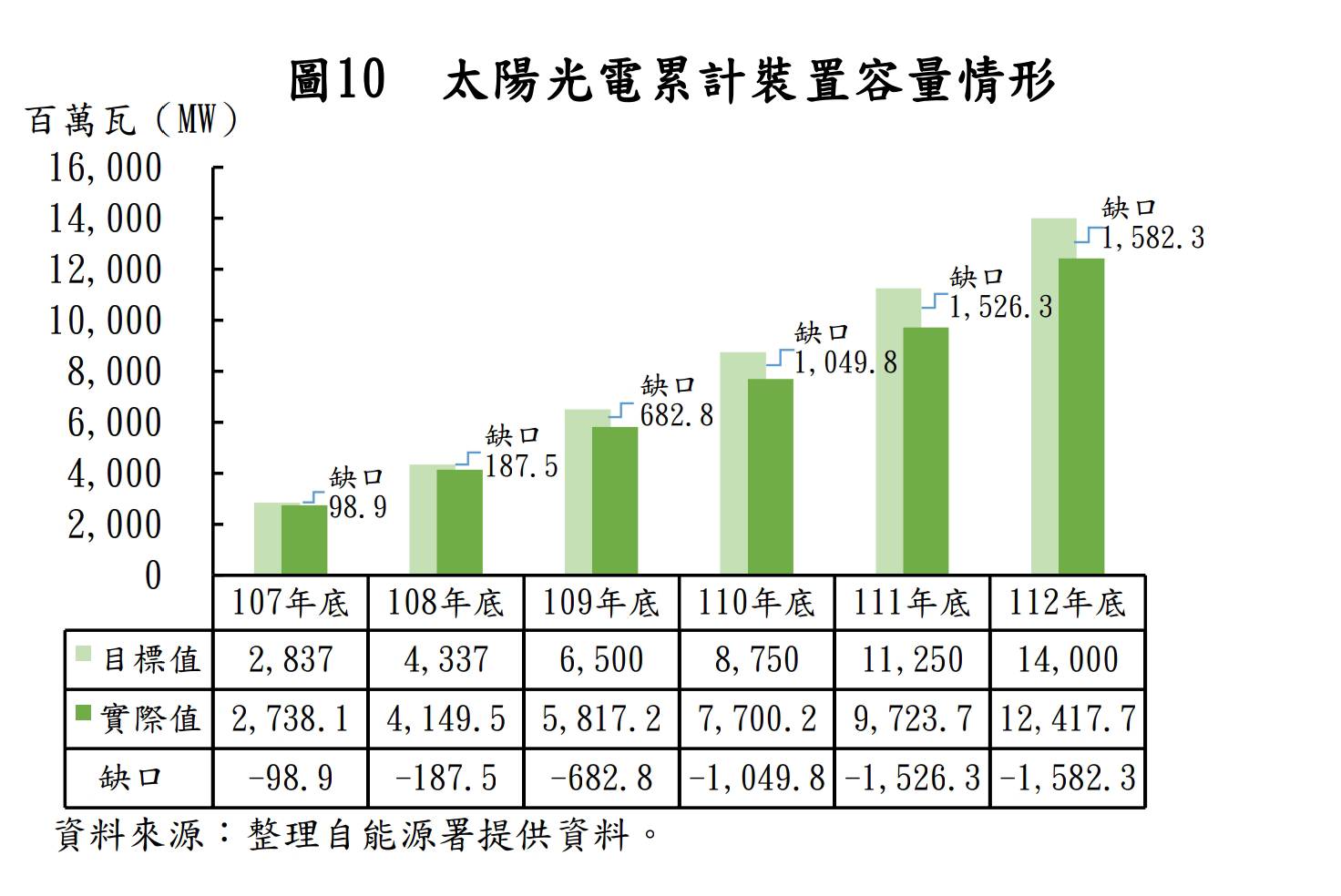

審計部報告指出,截至去年年年底,太陽光電累計裝置容量1萬2417.7MW,較目標量1萬4000MW仍短缺1582.3MW,且差額有逐年擴大趨勢。圖/取自審計部報告

離岸風電部分,報告指出有部分案場開發進度未如預期,或國產化項目未達目標,或離岸風場相關區域聯防機制尚未訂定,影響海上救災效率等。截至去年年底,能源署於示範、潛力2個階段核准契約容量5617.2MW,與明年年底目標量相較,尚不足120.8MW;又完成安裝風機數量283支,裝置比率僅50.09%,且允能一期等3座風場,逾期1年以上仍未完成。

此外,報告指出離岸風電國產化政策,截至去年年底,適用國產化政策者計有大彰化東南等9座風場,因相關零組件國內無產製能量,無法達到國產化目標。

另報告指出,台電「離岸風電一期計畫」及「離岸風電二期計畫」,計畫總經費分別是259億餘元及573億餘元。其中離岸一期計畫建置21部機組已於2021年12月30日商轉併聯發電,惟2022及2023年度可用率分別是83.68%及85.88%,未達可行性報告預期(87.60%)與承商承諾(89%)的目標。
